一97日本道伊人久久综合影院,啪啪婷婷,国产女人久久精品,田中瞳中文字幕久久精品,色香视频在线,中文字幕一区二区三匹,99热影院

微信公眾號

您好,歡迎訪問鞍山市水務集團有限公司門戶網站!

歡迎登錄鞍山市水務集團門戶網站!
在線客服
熱線電話

微信公眾賬號
您的位置:首頁 > 信息資訊 > 工程動態
工程動態

工程公司雙臺路(興盛南路-鐵西九道街)供水工程圓滿竣工紀要

發布時間:2020/3/23 9:46:32閱讀次數:分享到:

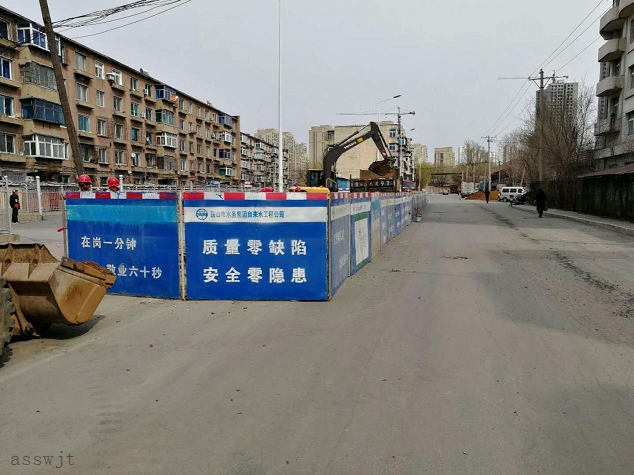

雙臺路(興盛南路-鐵西九道街)供水工程,從3月26日開始施工,到5月8日竣工驗收,歷時了1個多月。鋪設DN300球墨鑄鐵管470米、DN200球墨鑄鐵管30米、DN150球墨鑄鐵管14米、DN100球墨鑄鐵管50米;安裝DN300閥門2組、DN200閥門1組、DN150閥門1組、DN100閥門3組;消火栓5組;DN100無源管段式超聲波流量計2組;砌筑閥門井室7座、水表井室3座、消火栓井室5座、測流井1座;接點8處。
由于設計圖紙部分路由不明,造成施工滯懈。但項目一部沒等、沒靠,積極的尋找施工方法。4月5日為了解工程詳實準確的勘測數據,施工人員先行全線挖探坑7處,確定了路由的位置,并報請了相關部門,為工程的順利開展提供了有力保障。
4月16日和18日,項目一部先后接到設計部門的兩次設計變更。為確保工程施工進度,作業人員加班加點的進行研究修改。4月22日全線主線鋪設完畢,試壓一次性通過,工程的質量得到了保證。4月27日全線接點按時完成,通水后無滲水、漏水的情況發生。5月8日工程一次性驗收通過,為此次工程竣工畫上了圓滿句號。
