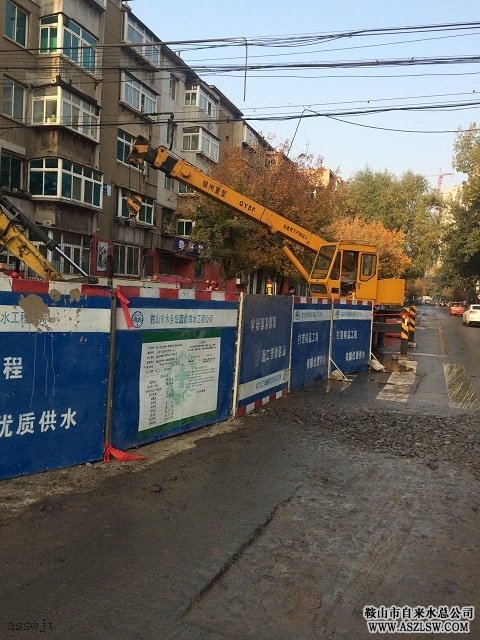

由水務集團工程公司第六項目部承擔施工任務的的福利街(解放東路-長大街)供水管線改造工程,自2017年9月25日開工以來,在自來水總公司工程技術處統一指揮下,在調度室及各兄弟單位的支持幫助下,于2017年10月25日圓滿完成施工任務。

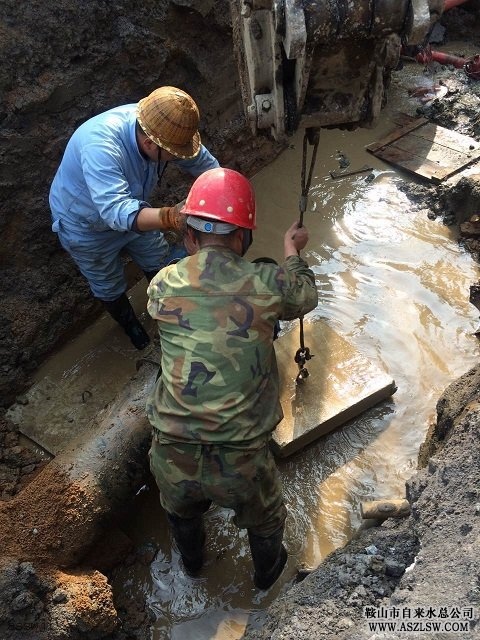

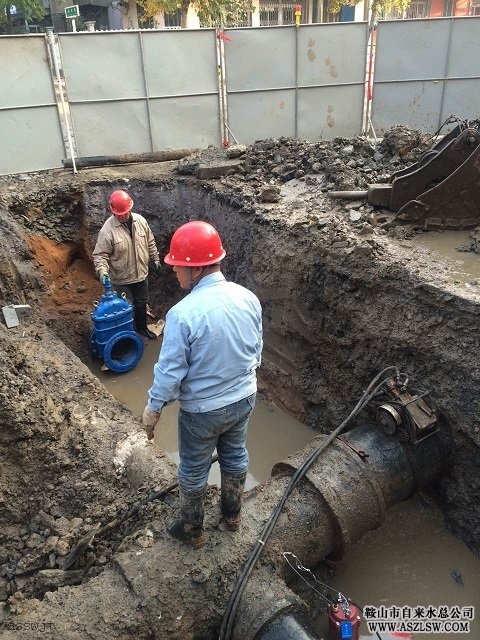

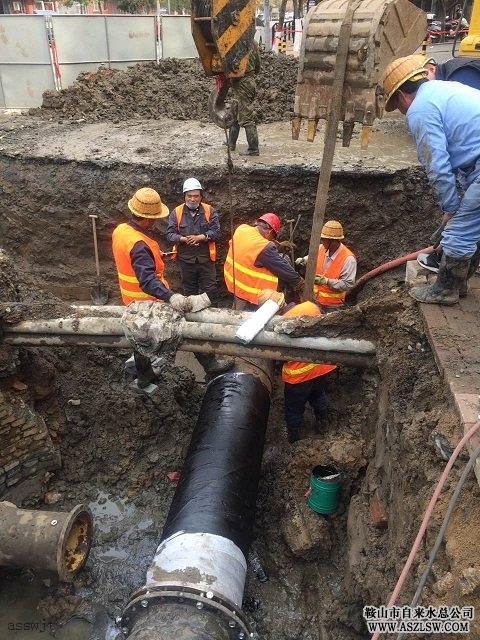

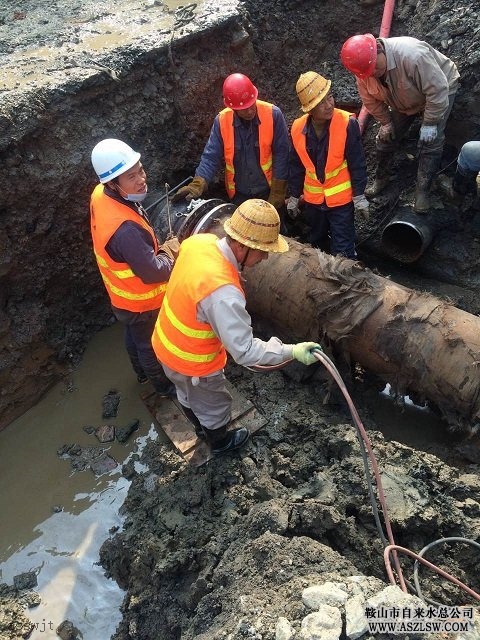

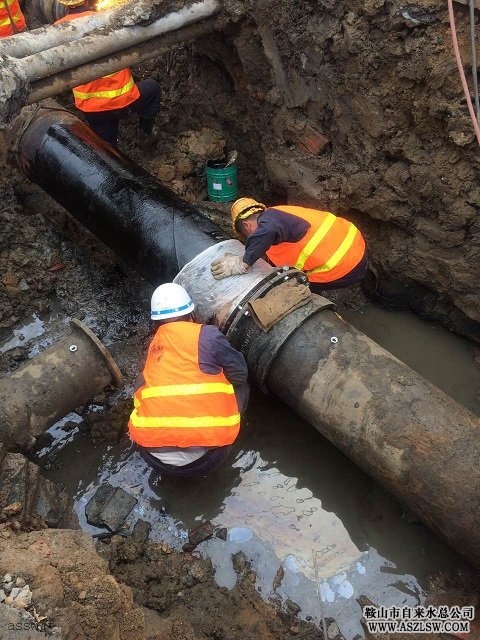

福利街供水改造工程起點為長大街,終點至解放東路,全線鋪設DN300管線500余米,接點29處,分支管線改造23處,掐點4處,安裝DN300閘閥3臺,DN200閘閥2臺,DN150閘閥3臺,DN100閘閥13臺,DN300遠傳機械表1組,消火栓5座。由于施工作業段與排水改造工程交叉作業,使得施工難度大大增加。該工程量大,沿線長,路段地下管網錯綜復雜,為防止對其它管線造成破壞,第六項目部施工前與總公司技術處、地區公司多次商討并完善施工方案,最終采用了人工分段開挖溝槽,確保工程安全有序進行。
工程歷時近一個月,于10月25日進入接點關鍵環節,接點工作量29處、掐點4處。施工位置處于鐵東華育學校附近,人流以及車流的密度大,在工期緊、任務重的情況下,工程公司第3、第4項目部通力合作,在保證接點進度的前提下,錯開學生上學放學高峰時段,施工時配合交警疏導人流、車流,主動幫助行人搬抬交通工具等,保質保量順利完成施工任務,溝槽回填完畢后將殘土全部及時外運,同時用水車將路面清洗干凈,受到了百姓的一致贊譽。水務集團自來水總公司工程公司在今后的施工任務中,將繼續提高施工質量,保證施工安全,向集團、向百姓交上一份滿意的答卷。
